首頁 > 公司新聞公司新聞
昌通路橋工作動態(5月1日-5月31日)
喜訊
熱烈祝賀我公司榮獲陜州區“愛心企業”榮譽稱號。
一、重要領導深入施工一線督導項目建設

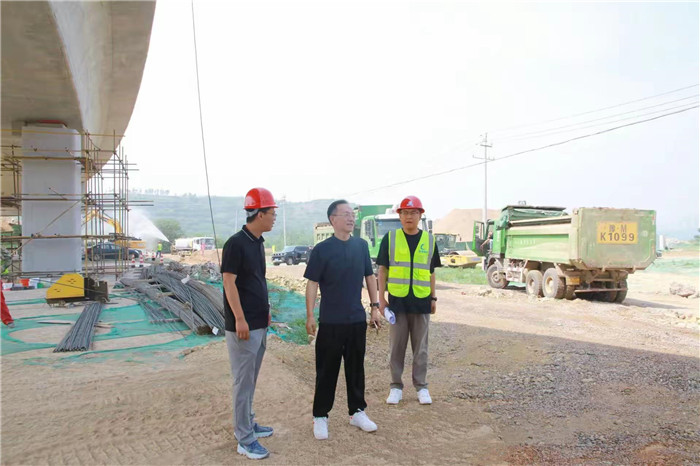

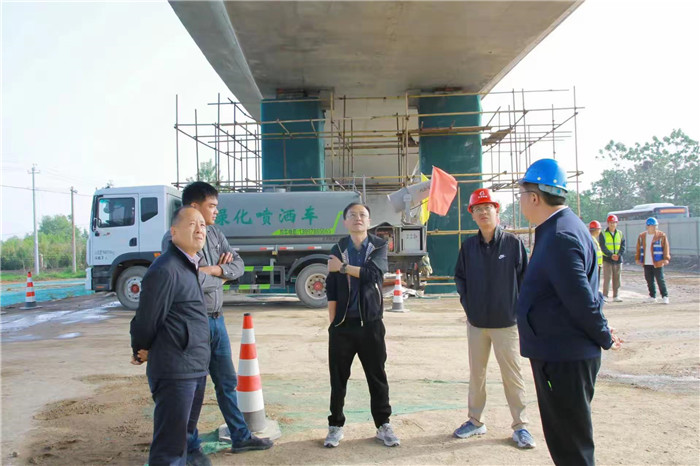

5月1日,市公路中心黨委書記、主任周鵬,總工趙兵,總監劉克輝等一行深入S244王官橋便道工程項目施工現場,實地督導項目推進情況,認真聽取項目負責同志匯報,詳細了解項目建設進度、節點推進、工期安排及存在問題和困難,并就下步工作推進提出具體要求。昌通路橋總經理趙鑫陪同。隨后,趙總要求現場施工人員進出施工場地佩戴好安全帽,各個施工點安排好安全員,確保施工安全。

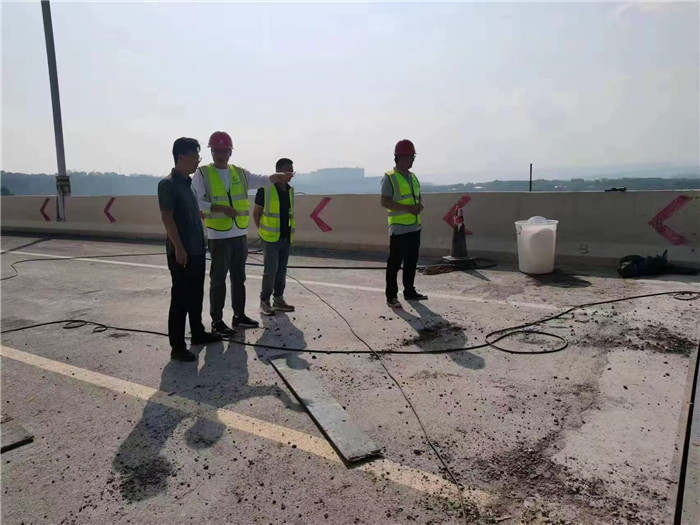

5月1日,市公路中心黨委書記、主任周鵬,總工趙兵,310項目公司書記寧帥彬,副總經理許立一行深入三門峽西收費站施工現場,實地督導項目進展情況,認真聽取項目負責人匯報,同時要求與設計院科學制定施工方案,保證質量,加快進度,確保安全。
5月4日,市公路事業發展中心黨委書記、主任周鵬,副主任張棟、養護科科長張紅雁、安全科科長昝新玉以及國道310項目公司領導班子一行深入310水毀點施工現場,沿線查看隧道、特大橋、高邊坡、高填方等安全及施工情況,現場提出指導意見,并要求節假日期間加大路況巡查頻次,及時排查安全隱患,保障出行安全。
5月6日,西張村鎮鎮長錢熙昊、陜州區交通局副主任栗閃、設計院人員至310連接線項目協調解決水毀隱患問題,查看現場情況,現場制定施工方案,排解安全隱患。
5月8日,項目公司副總經理許立、財務總監張靈曉到三門峽西收費站查看現場施工情況,要求注意現場施工安全,加快施工進度,保證施工質量。
5月9日,昌通路橋總經理趙鑫至S244王官橋搶修項目施工現場,實地查看項目進展情況,認真聽取項目負責人匯報各施工關鍵工序節點計劃,要求嚴格把控施工質量、施工安全及環保措施。
5月21日,市公路事業發展中心養護科科長趙志偉、總監劉克輝及設計一行至S244王官橋搶修項目?,F(xiàn)場查看路基加固段土方填筑、橋臺改造鋼結構支撐焊接加工等分項工程施工,并檢查現場施工原始記錄資料、空心板預制、實驗室配置、混凝土拌合站原材料準備情況,要求項目加強細節控制,對發現的問題及時整改,保證施工安全、質量。

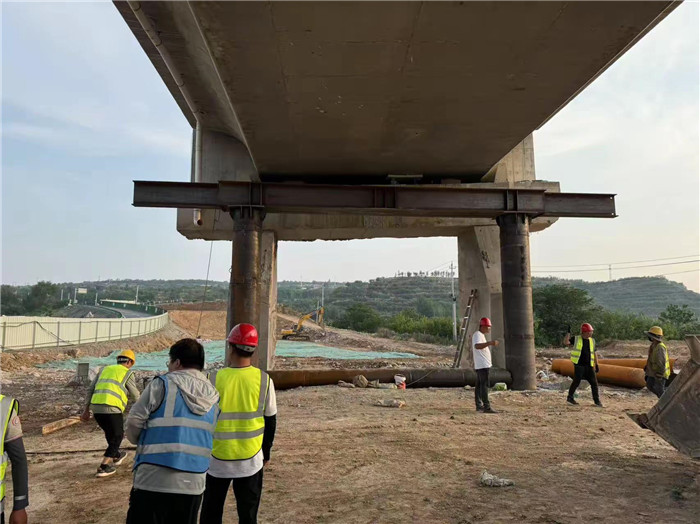

5月27日,市公路事業發展中心工程科科長張紅雁、養護科科長趙志偉及總監劉克輝一行至244線G209跨線橋改造項目,現場查看橋臺改造鋼結構支撐、路基加固段土方填筑施工、了解空心板預制情況,要求現場施工把控施工質量,同時嚴格按照安全作業規范,提高安全意識、強化安全區布置、保障作業安全。
二、部室及項目例會、學習
5月8日,國道310昌通養護工區組織工區職工、養護施工班組負責人、養護工組長集中學習《公路養護安全作業規程》。并要求嚴格按照安全作業規范,進一步提高安全意識、強化安全區布置、保障作業安全。
5月14日,崤函大道與新國道310連接線項目召開項目例會,項目經理對近期工作進行總結:一是為連接線項目交竣工驗收作出部署,質檢資料人員分工調整,責任到人。二是目前連接線兩處水毀隱患已進場,大安頭棄土場正在進行抽水工作,小安頭棄土場進行刷坡,開挖急流槽等工作。要求現場負責人每日匯報進展情況、及時觀察并做好明日計劃。
三是項目管理人員要提高自身責任心與思想站位,發現問題及時協調溝通,加強過程管理、執行力,提升項目凝聚力,珍惜單位平臺,保證事事有交代,有落實,有回復,不懈怠。
5月14日,國道310南移2024年度日常養護工程項目昌通養護項目召開項目例會:技術負責人匯報近期項目計量申報、水毀施工情況。目前水毀點完成2處,剩余10處。項目經理要求:
1、落實每日完成、明日計劃匯報。
2、新增施工點要及時核算成本及時匯報資金計劃。
3、水毀施工要嚴格按圖施工、保證質量,變更情況及時溝通業主、設計。
4、變更資料抓緊完善,質檢資料人員分工調整。
5、提高思想站位,加強責任心,珍惜單位平臺,做到嚴謹不懈怠。
5月31日,財務部召開工作會議,總結本月工作,做好下月工作計劃,要求部室人員要主動擔當,把好資金關,做好風險防控,不斷提高工作效能。
三、項目建設動態
(一)東環路項目
三號支線:新興村便道混凝土澆筑、邊溝墻身模板安裝。

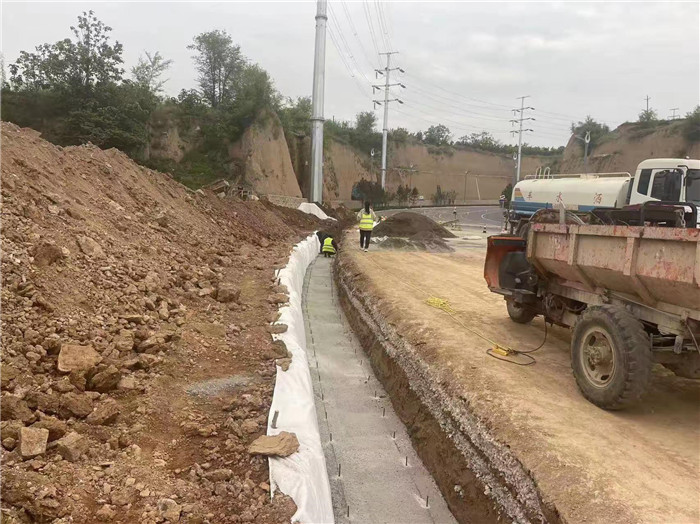

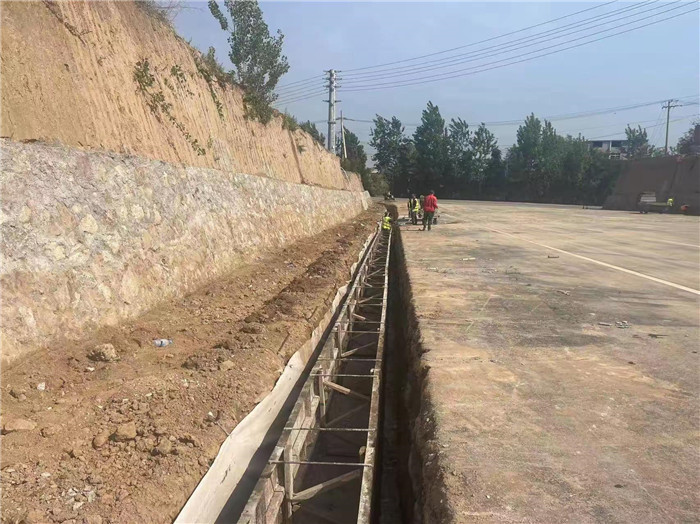

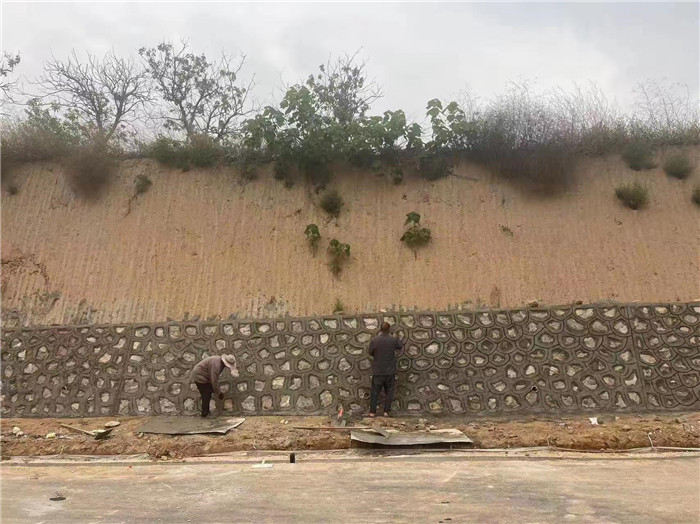

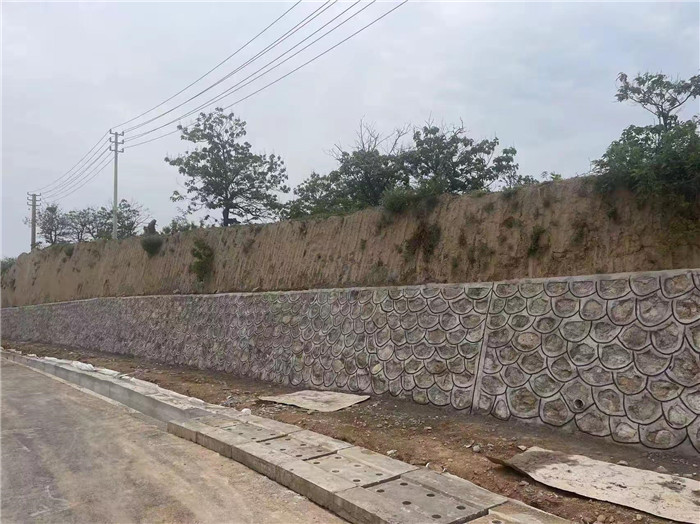

三號支線護腳墻勾縫、邊溝施工中。

新興村變道清表。

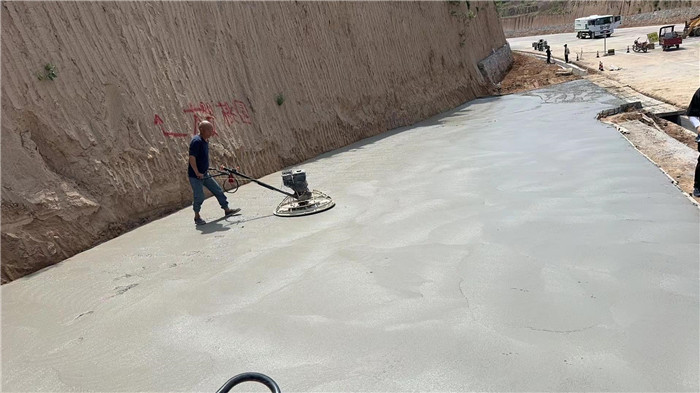

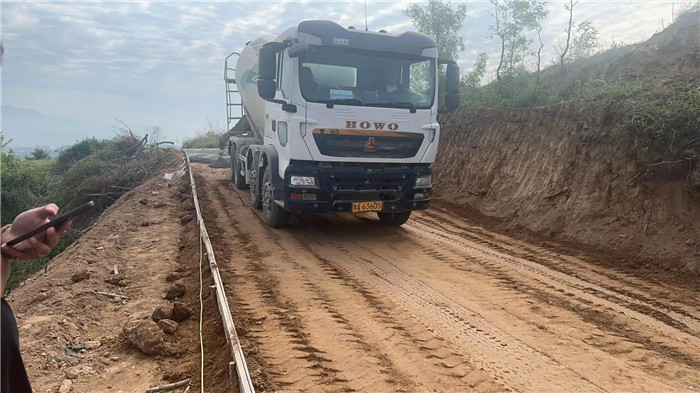

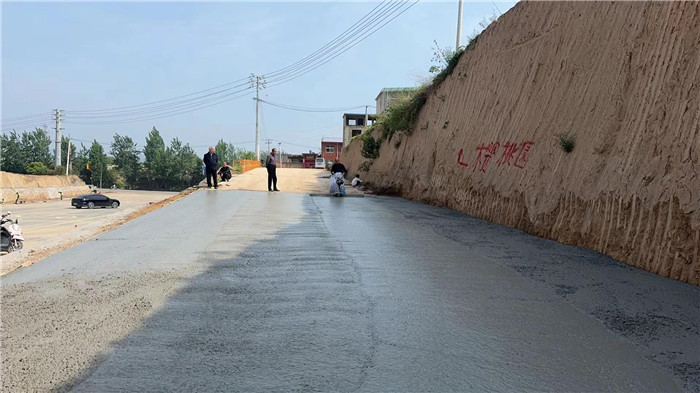

新興村便道混凝土澆筑。
(二)S244王官橋便道施工項目

K10+324—K10+400路基灰土樁加固段施工,市區向橋頭搭板切割。

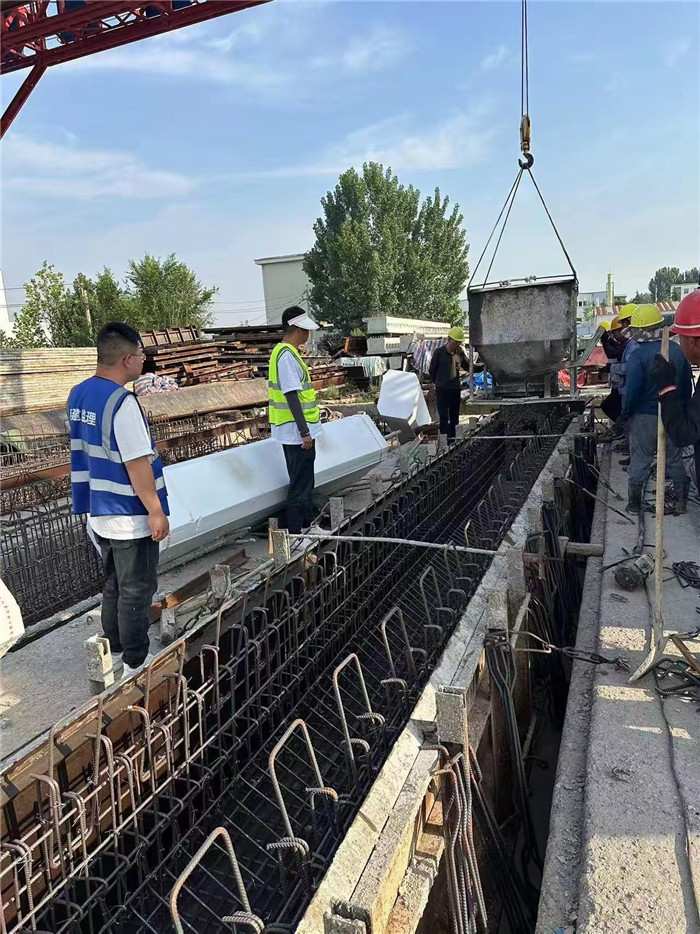

空心板3-2#、3#、4#混凝土澆筑施工

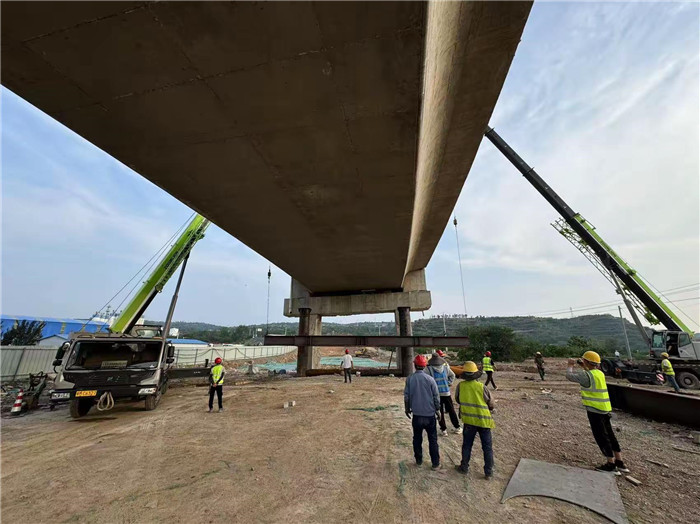

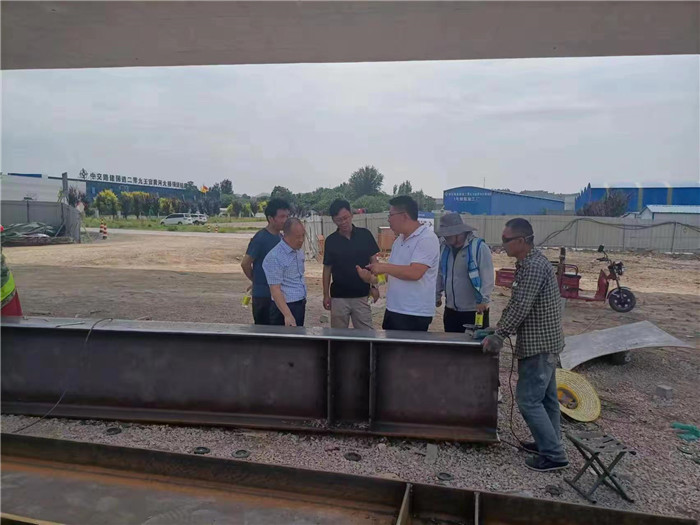

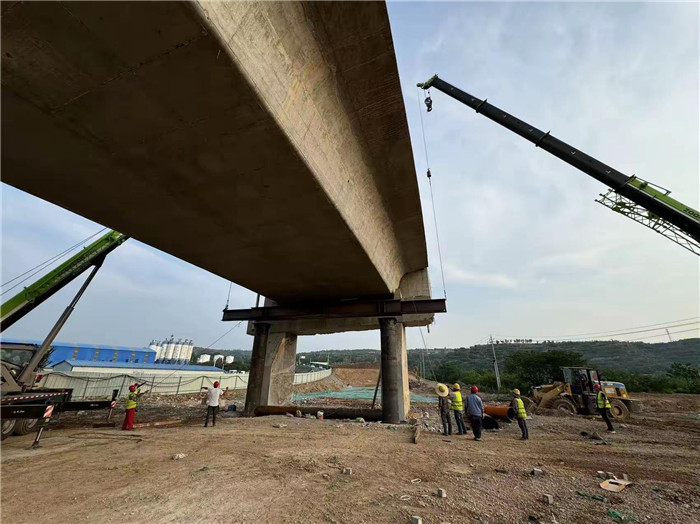

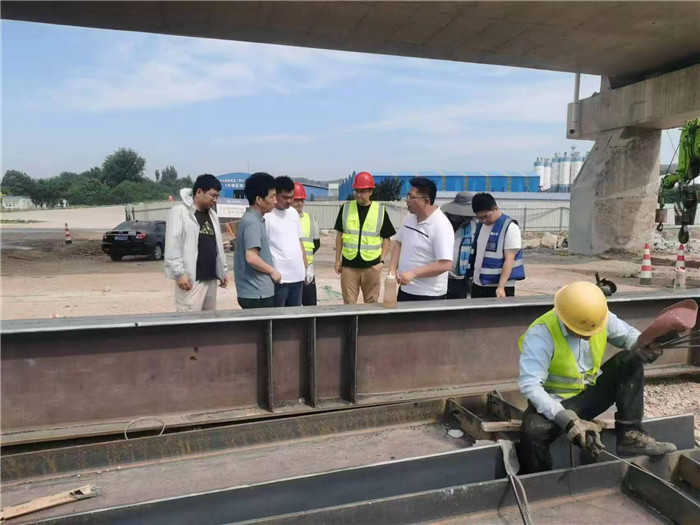

2#橋臺鋼支撐下分配梁吊裝施工

填筑第15層現場檢測壓實度。并對土方填筑中線及寬度進行復測。
(三)G310養護項目

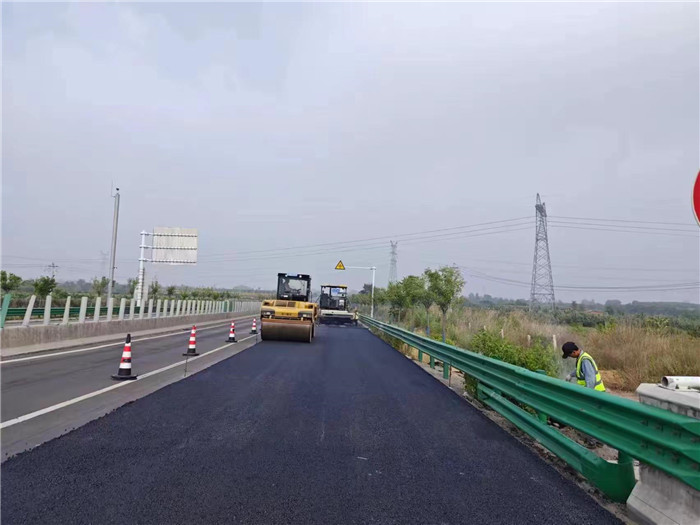

二工區上行青龍澗橋西攤鋪瀝青混凝土碾壓

三門峽西收費站1、2號車道打樁施工
三門峽西收費站拱形骨架施工中

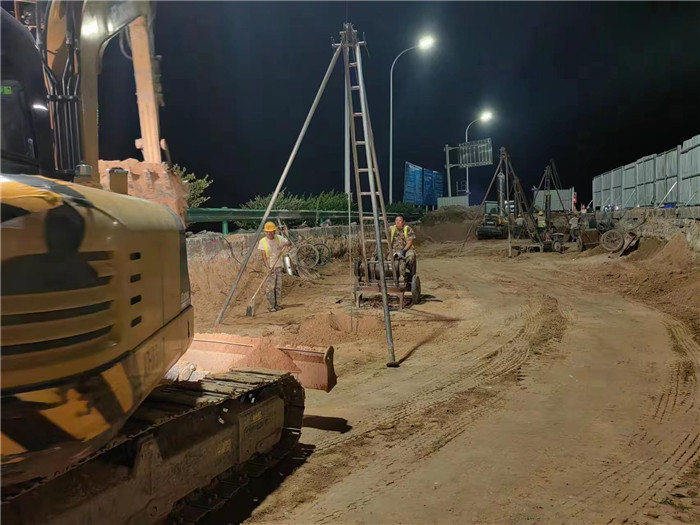

三門峽西收費站夜間加班回填灰土擠密樁夯實
(四)崤函大道與新310國道連接線項目

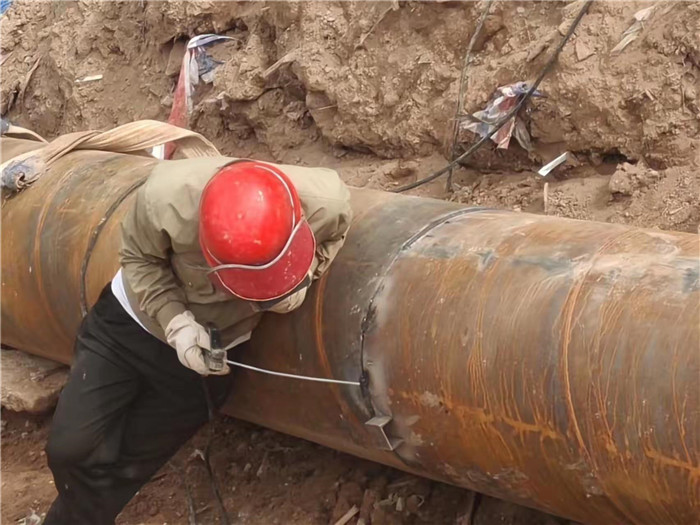

小安頭棄土場送水鋼管焊接

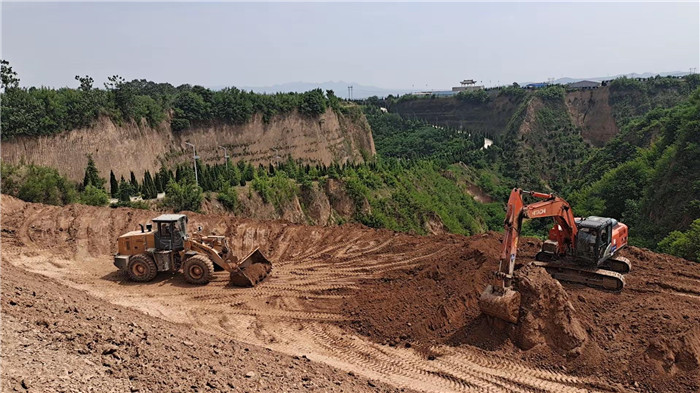

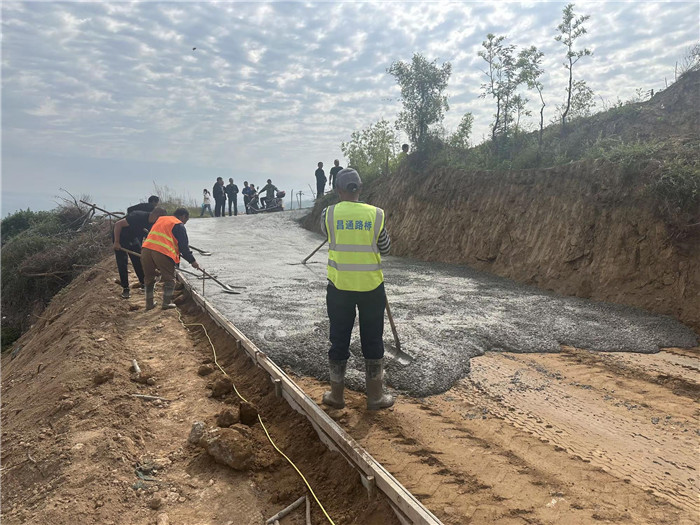

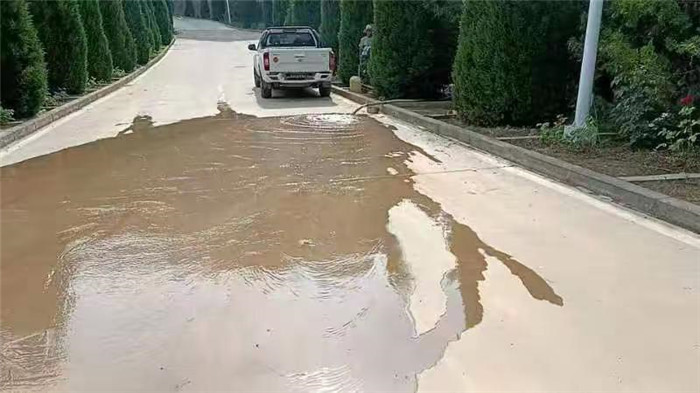

大安頭棄土場刷坡、抽排水
(五)場站

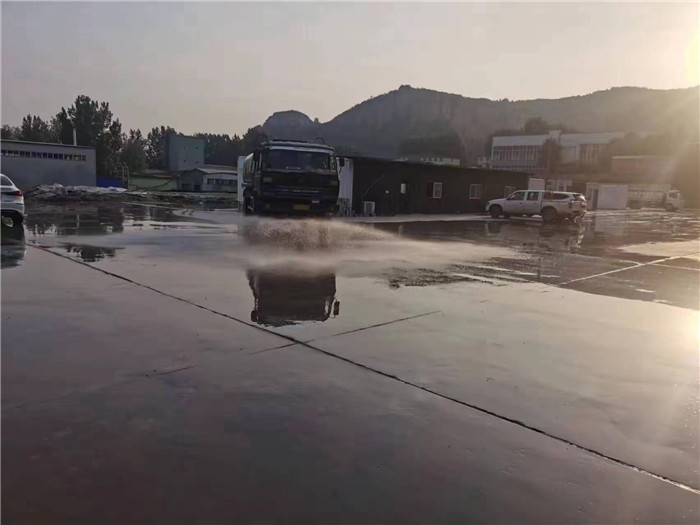

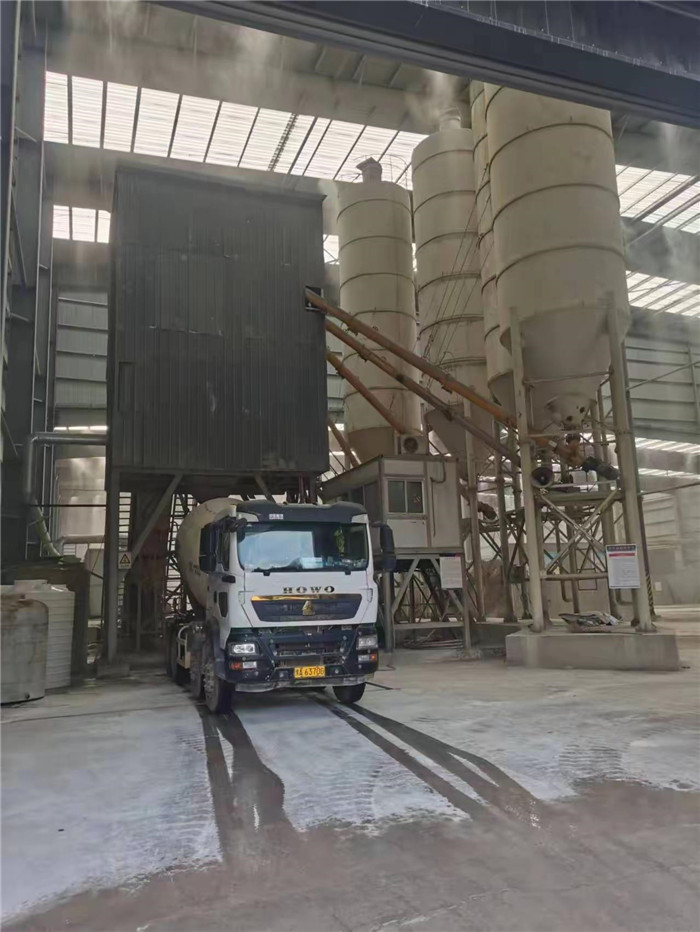

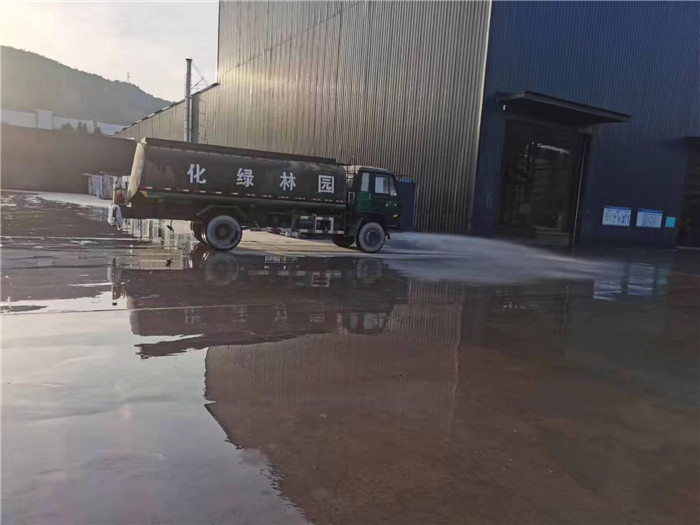

送檢原材料北梁村砂子,篩分檢測,檢測結果為中砂,合格

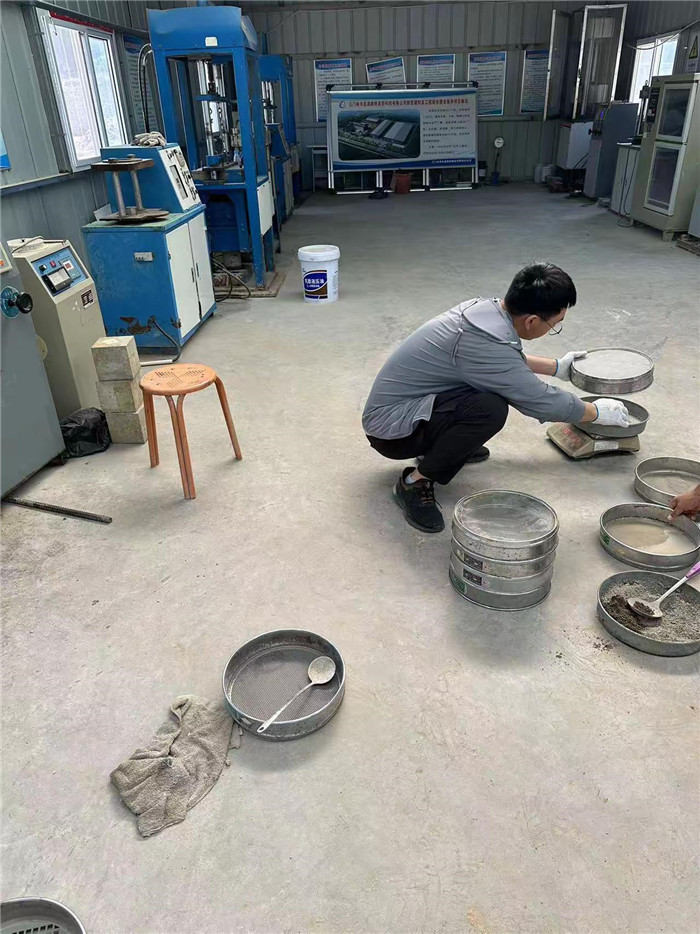

檢驗送樣混凝土用砂子,篩分合格,細度模數2.7,中砂。

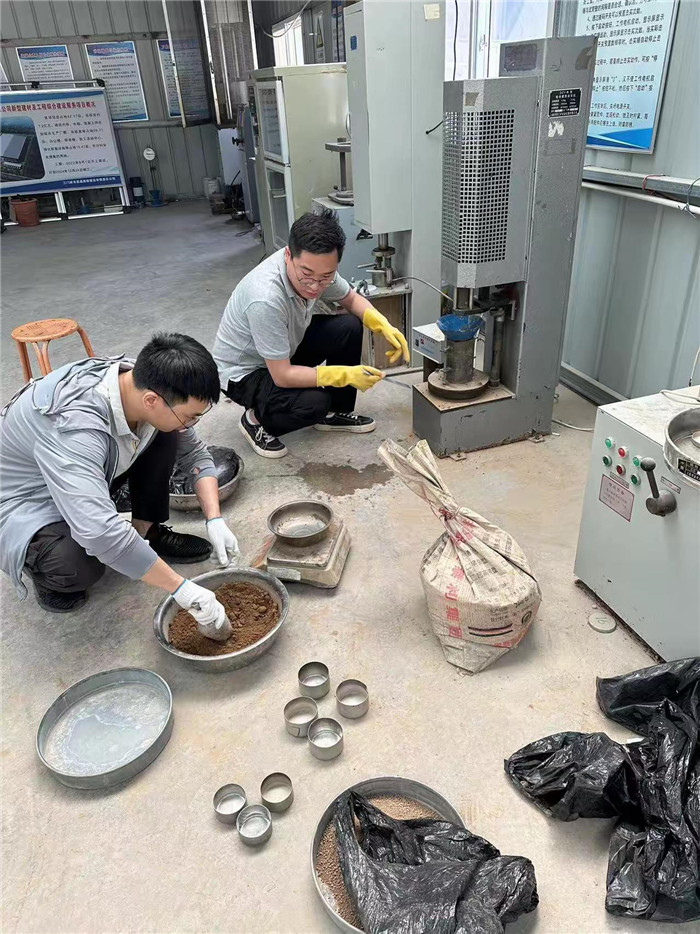

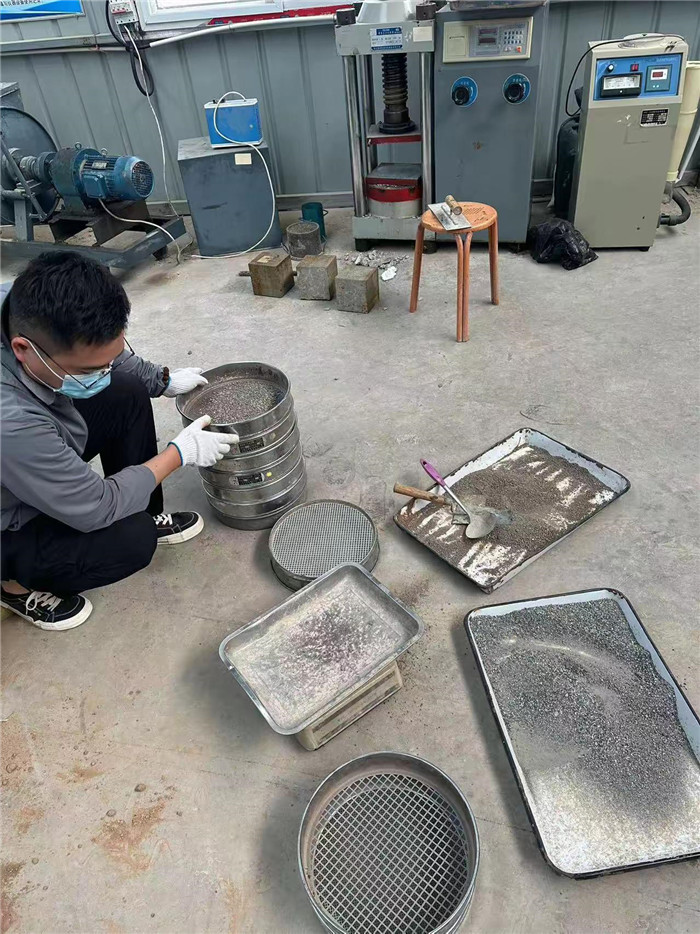

素土擊實試驗

G209跨線橋16米空心板出灰。

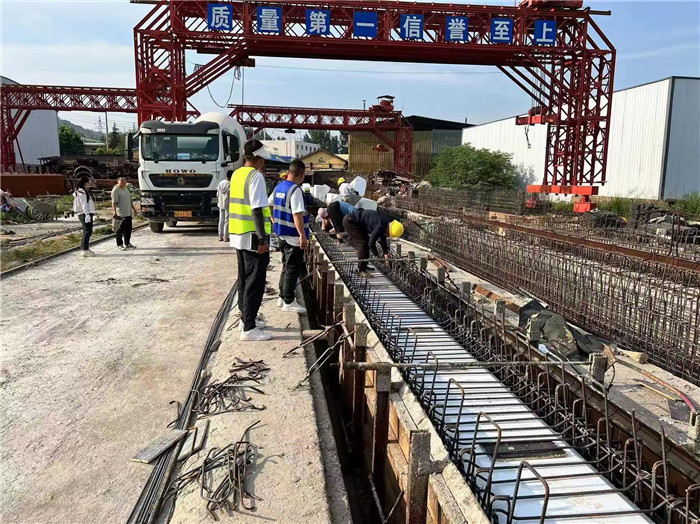

空心板3-2#、3#、4#混凝土澆筑完成
16米空心板梁:3~5,3~6,3~7開始澆筑
